“萬噸線”自動化改造取得階段性勝利

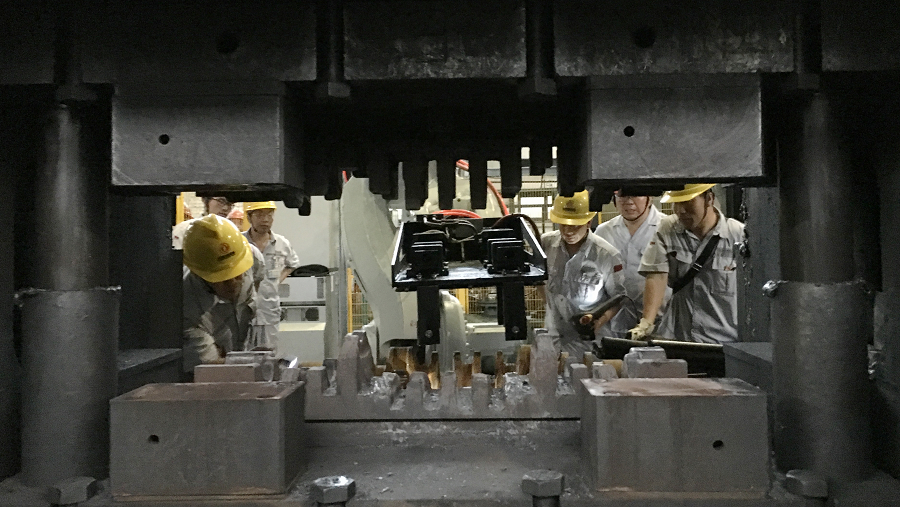

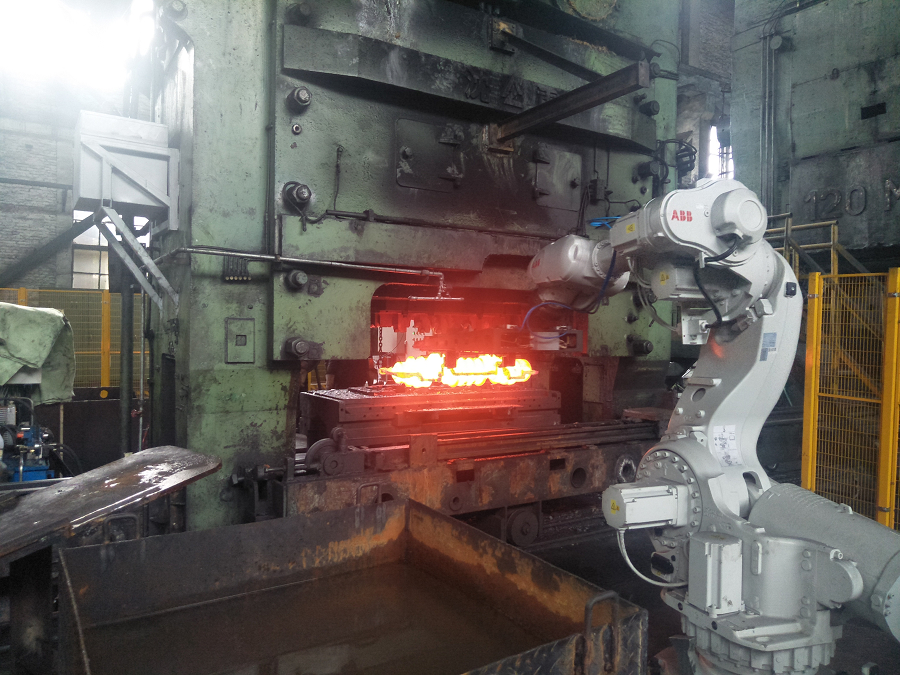

         8月23日凌晨,隨著120MN鍛造自動線圓滿完成164件新康C曲軸生產任務,標志著“萬噸線”自動化改造項目取得了階段性勝利,順利投入生產。這次萬噸線自動化改造從7月23日開始啟動,一方面從加熱床項修、主機大修、輔機修理、控溫爐全線升級改造出發,另一方面在切邊機工位和校正機工位增加3臺150公斤ABB機器人,分別用于切邊工位鍛件、飛邊抓取和校正機工位工件抓取,最終實現提升整線自動化水平、降低員工勞動強度的目標。


在項目實施階段,共投入7支施工隊伍,外委人員多達50多人。廠長張兆德每天到現場查看進度,裝備管理科科長閔顯文、黨支部書記劉正碧以及首席工程師趙洪波帶領的8名裝備技術人員,全程參與項目實施與指導,產品研發科、鍛一車間也安排相關人員堅守現場、協調支持,為萬噸線改造升級保駕護航。



在項目最后的沖刺試車階段,改造項目團隊成員更是夜以繼日地連續奮戰,輪番上陣堅守現場。裝備管理科120MN自動化改造微信工作群里,幾乎是24小時全天候,不斷滾動刷新著最新進展信息:

8月22日

19:36,劉正碧:120MN機組已連續生產新康C曲軸5件,后續滿爐試生產;

20:12,趙洪波:R1機器人修理夾爪后又連續生產5件,觀察修理效果很好;

21:50,薛東:120MN現在繼續生產,已連續生產44件;

23:53,劉正碧:已累計生產55件,生產順暢。

8月23日

01:14,郝雨:生產順暢,已生產103件;

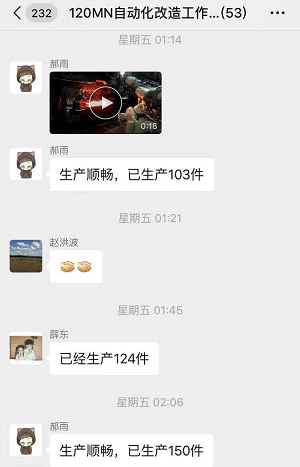

01:45,薛東:已生產150件;

02:18,郝雨:今晚生產已結束,累計生產164件,今晚生產異常情況通報:3大問題……

直到凌晨2點多,120MN自動化改造工作群才暫時歸于平靜。

06:52,工作群再一次熱鬧起來,

楊飛:昨晚生產中遇到的三個問題點臨時應急處置方法如下

……

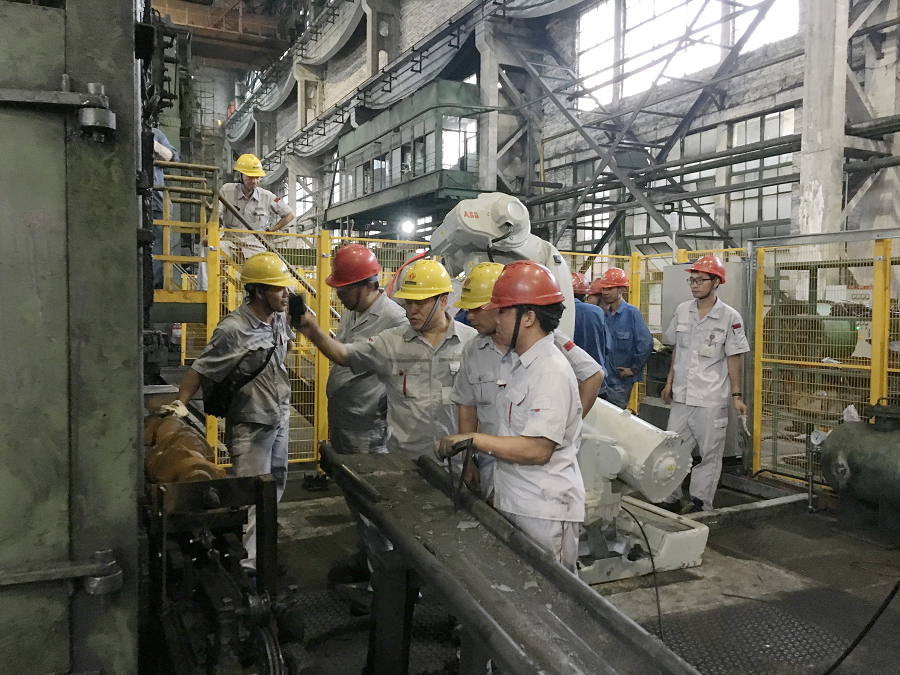

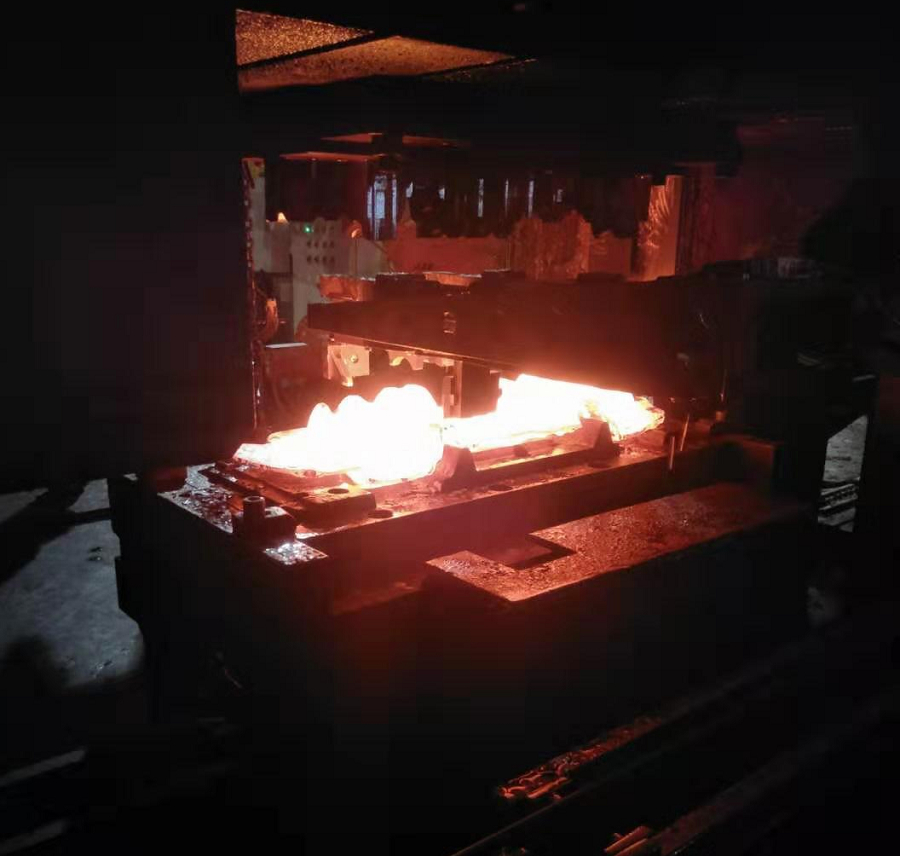

就這樣全力以赴,就這樣晝夜不舍,就這樣日夜鏖戰,經過項目改造團隊將近一個月的通力配合、共同奮戰,120MN生產線各部位計劃升級改造已達到預期目標。3臺ABB機器人已完成了定位安裝、管線路敷設、軌跡調試及全線聯機調試,由于切邊工位飛邊存在粘模、位置變化問題以及校正機工位機器人夾鉗尺寸差異問題,目前現場只投入一臺機器人用于緊急生產交付。


截止28日,新康C曲軸和258曲軸已完成生產計劃,13L曲軸正在上線調試。后期將針對模具和機器人夾爪進行改善,陸續完成全線其它9個主要鍛件品種的自動化聯線生產調試目標。



                    (裝備管理科  張時有)
